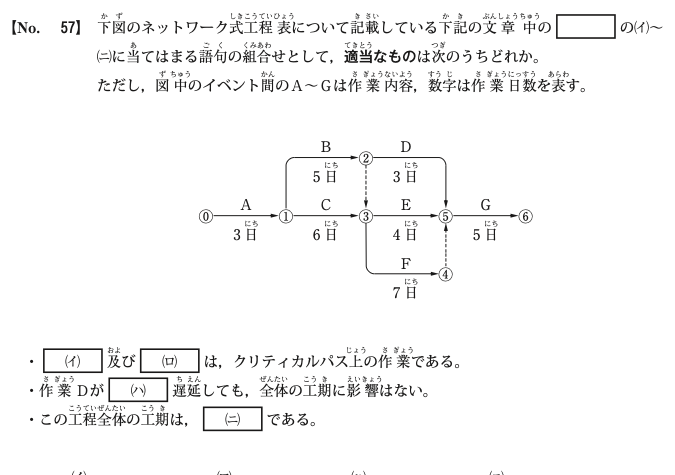

令和4年度前期 問57
分野: 施工管理
令和4年度前期
施工管理
問 57
①
(イ)作業C (ロ)作業F (ハ)5日 (ニ)21日間
②
(イ)作業B (ロ)作業D (ハ)5日 (ニ)16日間
③
(イ)作業B (ロ)作業D (ハ)6日 (ニ)16日間
④
(イ)作業C (ロ)作業F (ハ)6日 (ニ)21日間
正解: ① (イ)作業C (ロ)作業F (ハ)5日 (ニ)21日間
解説
各経路の所要日数を計算します。 ・A→B→D→G=3+5+3+5=16日 ・A→C→E→G=3+6+4+5=18日 ・A→C→F→(ダミー)→G=3+6+7+5=21日(最長) (イ)(ロ)クリティカルパスはA→C→F→Gの経路なので,選択肢の組合せでは作業Cと作業Fです。 (ハ)作業Dの最早完了時刻は3+5+3=11日目,後続の作業Gの最遅開始時刻は21−5=16日目なので,作業Dは16−11=5日遅延しても工期に影響しません。 (ニ)この工程全体の工期は21日間です。 よって選択肢 ⑴(イ=作業C、ロ=作業F、ハ=5日、ニ=21日間)が正答です。
前後の問題
← 前の問題(令和4年度前期 問56)
次の問題(令和4年度前期 問58)→
関連リンク
令和4年度前期 全問題
分野: 施工管理
目次
同じ分野「施工管理」の問題
R1前期-46
建設機械の用途に関する次の記述のうち,適当でないものはどれか。…
R1前期-47
施工計画作成のための事前調査に関する次の記述のうち,適当でないものはどれ…
R1前期-48
工事の仮設に関する次の記述のうち,適当でないものはどれか。…
R1前期-49
施工計画の作成にあたり,建設機械の走行に必要なコーン指数が最も大きい建設…
R1後期-45
[図問題] 下図は道路橋の断面図を示したものであるが、(イ)〜(ニ)の構…
本気で解くなら演習モードへ
正誤記録・分野別出題・間違えた問題の復習が使える1問1答ツールで実戦演習できます。
▶ 演習ツールで解く(無料)
※本ページの問題・解説は参考情報です。正確性を保証するものではありません。
最新の試験情報は
全国建設研修センター公式サイト
をご確認ください。
©
現場監督のたまり場
