ホーム
>
2級土木過去問
>
令和6年度前期
> 問62
令和6年度前期 問62
分野: 施工管理
令和6年度前期
施工管理

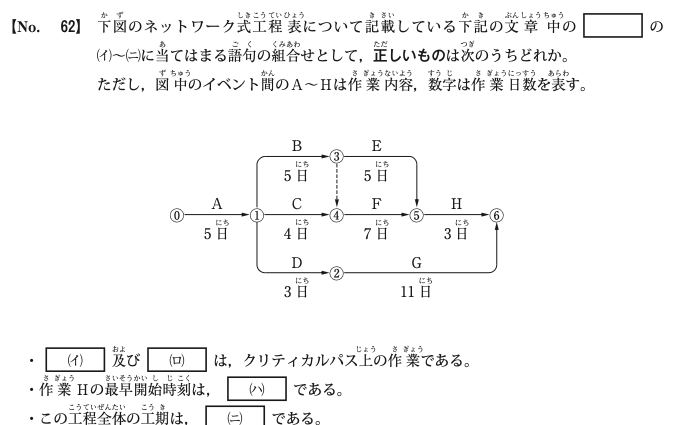

問 62
①
(イ)作業B …(ロ)作業F … (ハ)17日 …(ニ)20日間
②
(イ)作業D …(ロ)作業G … (ハ)15日 …(ニ)19日間
③
(イ)作業D …(ロ)作業G … (ハ)17日 …(ニ)19日間
④
(イ)作業B …(ロ)作業F … (ハ)15日 …(ニ)20日間
正解: ① (イ)作業B …(ロ)作業F … (ハ)17日 …(ニ)20日間
解説
各経路の所要日数を計算します。 ・A→B→E→H=5+5+5+3=18日 ・A→B→(ダミー)→F→H=5+5+0+7+3=20日(最長) ・A→C→F→H=5+4+7+3=19日 ・A→D→G=5+3+11=19日 (イ)(ロ)クリティカルパスはA→B→ダミー→F→Hの経路で、作業Bと作業Fが該当します。 (ハ)作業Hの最早開始時刻は、作業E完了(15日)と作業F完了(17日)の遅い方で17日です。 (ニ)工程全体の工期は、作業H完了の20日と作業G完了の19日の遅い方で20日間です。 よって選択肢 ⑴(イ=作業B、ロ=作業F、ハ=17日、ニ=20日間)が正答です。
前後の問題
← 前の問題(令和6年度前期 問61)
次の問題(令和6年度前期 問63)→
関連リンク
令和6年度前期 全問題
分野: 施工管理
目次
同じ分野「施工管理」の問題
R1前期-46
建設機械の用途に関する次の記述のうち,適当でないものはどれか。…
R1前期-47
施工計画作成のための事前調査に関する次の記述のうち,適当でないものはどれ…
R1前期-48
工事の仮設に関する次の記述のうち,適当でないものはどれか。…
R1前期-49
施工計画の作成にあたり,建設機械の走行に必要なコーン指数が最も大きい建設…
R1後期-45
[図問題] 下図は道路橋の断面図を示したものであるが、(イ)〜(ニ)の構…
本気で解くなら演習モードへ
正誤記録・分野別出題・間違えた問題の復習が使える1問1答ツールで実戦演習できます。
▶ 演習ツールで解く(無料)
※本ページの問題・解説は参考情報です。正確性を保証するものではありません。
最新の試験情報は
全国建設研修センター公式サイト
をご確認ください。
©
現場監督のたまり場
