令和元年度後期 問51
分野: 施工管理
令和元年度後期
施工管理

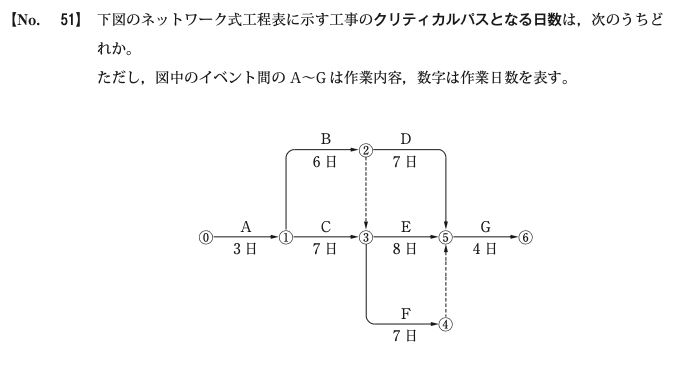

問 51
①
21日
②
22日
③
23日
④
24日
正解: ② 22日
解説
⑴ ✕ 計算結果と合わない。 ⑵ ○ クリティカルパスはA→C→E→G=3+7+8+4=22日。他のパスはA→B→D→G=3+6+7+4=20日、A→C→F→G=3+7+7+4=21日であり、最長の22日がクリティカルパスである。 ⑶ ✕ 計算結果と合わない。 ⑷ ✕ 計算結果と合わない。
