令和元年度前期 問51
分野: 工程管理
令和元年度前期工程管理
問 51

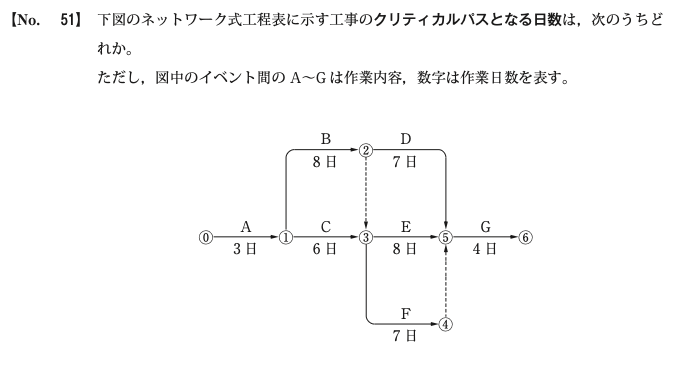

令和元年度前期 問51 図
①
23日
②
22日
③
21日
④
20日
正解: ① 23日

解説

各経路の所要日数を計算します。 ・A→B→D→G=3+8+7+4=22日 ・A→B→(ダミー)→E→G=3+8+0+8+4=23日(最長) ・A→B→(ダミー)→F→(ダミー)→G=3+8+0+7+0+4=22日 ・A→C→E→G=3+6+8+4=21日 ・A→C→F→(ダミー)→G=3+6+7+0+4=20日 クリティカルパスは最長経路のA→B→ダミー→E→Gで、所要日数は23日です。イベント②→③のダミーにより、作業Eは作業Bの完了(11日)を待ってから開始する点に注意します。 よって選択肢 ⑴(23日)が正答です。
