令和4年度後期 問57
分野: 工程管理
令和4年度後期
工程管理
問 57

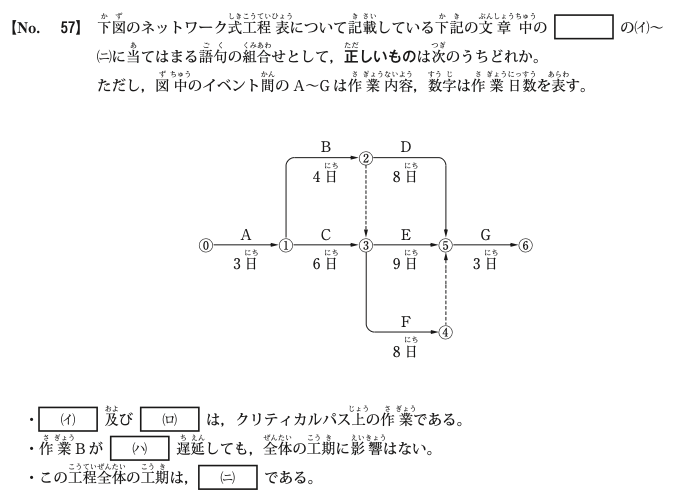

①
(イ)作業B ………… (ロ)作業D ………… (ハ)3日 ………… (ニ)20日間
②
(イ)作業C ………… (ロ)作業E ………… (ハ)2日 ………… (ニ)21日間
③
(イ)作業B ………… (ロ)作業D ………… (ハ)3日 ………… (ニ)21日間
④
(イ)作業C ………… (ロ)作業E ………… (ハ)2日 ………… (ニ)20日間
正解: ② (イ)作業C ………… (ロ)作業E ………… (ハ)2日 ………… (ニ)21日間
解説
各経路の所要日数を計算します。 ・A→C→E→G=3+6+9+3=21日(最長) ・A→C→F→G=3+6+8+3=20日 ・A→B→D→G=3+4+8+3=18日 (イ)(ロ)クリティカルパス上の作業は、最長経路上の作業Cと作業Eです。 (ハ)作業Bの完了は3+4=7日目ですが、ダミー矢線を介して作業E(9日目開始)にもつながるため、9-7=2日まで遅延しても全体の工期に影響しません。 (ニ)この工程全体の工期は21日間です。 よって選択肢 ⑵が正答です。
前後の問題
← 前の問題(令和4年度後期 問56)
次の問題(令和4年度後期 問58)→
関連リンク
令和4年度後期 全問題
分野: 工程管理
目次
同じ分野「工程管理」の問題
R1前期-50
工程管理曲線(バナナ曲線)に関する次の記述のうち,適当でないものはどれか…
R1前期-51
[図問題] 下図のネットワーク式工程表に示す工事のクリティカルパスとなる…
R2後期-50
工程管理に関する次の記述のうち、適当でないものはどれか。…
R2後期-51
[図問題] 下図のネットワーク式工程表に示す工事のクリティカルパスとなる…
R4後期-56
工程表の種類と特徴に関する下記の文章中の(イ)〜(ニ)に当てはまる語句の…
本気で解くなら演習モードへ
正誤記録・分野別出題・間違えた問題の復習が使える1問1答ツールで実戦演習できます。
▶ 演習ツールで解く(無料)
※本ページの問題・解説は参考情報です。正確性を保証するものではありません。
最新の試験情報は
全国建設研修センター公式サイト
をご確認ください。
©
現場監督のたまり場
