令和3年度前期 問57
分野: 施工管理
令和3年度前期施工管理
問 57
令和3年度前期 問57 図

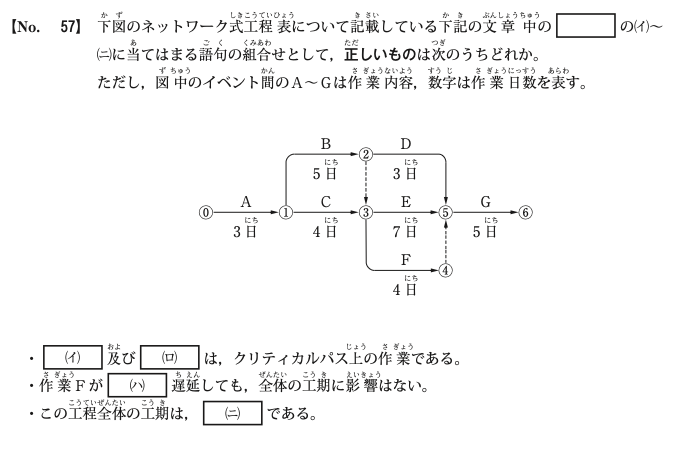

①
作業C ……… 作業D ……… 3日 ……… 19日間
②
作業B ……… 作業E ……… 3日 ……… 20日間
③
作業B ……… 作業D ……… 4日 ……… 19日間
④
作業C ……… 作業E ……… 4日 ……… 20日間
正解: ② 作業B ……… 作業E ……… 3日 ……… 20日間

解説

各経路の所要日数を計算します。 ・A→B→E→G=3+5+7+5=20日(最長。作業Bの完了後、ダミー矢線を経て作業Eに続きます) ・A→C→E→G=3+4+7+5=19日 ・A→B→D→G=3+5+3+5=16日 (イ)(ロ)クリティカルパス上の作業は作業Bと作業Eです。 (ハ)作業Fの完了は8+4=12日目で、作業Gの開始(15日目)まで3日の余裕があるため、作業Fは3日遅延しても全体の工期に影響しません。 (ニ)この工程全体の工期は20日間です。 よって選択肢 ⑵が正答です。
