令和6年度後期 問62
分野: 工程管理
令和6年度後期工程管理
問 62

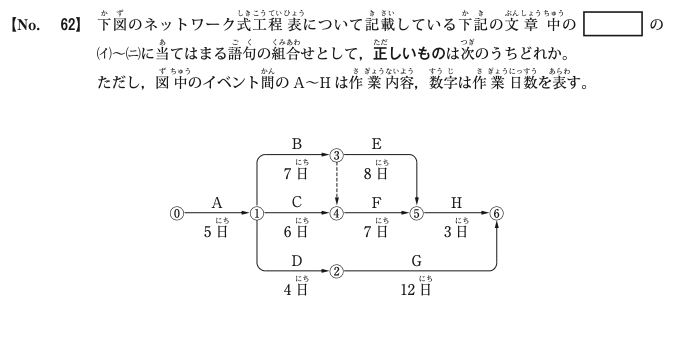

令和6年度後期 問62 図
①
(イ)作業C (ロ)作業F (ハ)18日 (ニ)22日間
②
(イ)作業C (ロ)作業F (ハ)20日 (ニ)22日間
③
(イ)作業B (ロ)作業E (ハ)18日 (ニ)23日間
④
(イ)作業B (ロ)作業E (ハ)20日 (ニ)23日間
正解: ④ (イ)作業B (ロ)作業E (ハ)20日 (ニ)23日間

解説

各経路の所要日数を計算します。 ・A→B→E→H=5+7+8+3=23日(最長) ・A→C→F→H=5+6+7+3=21日 ・A→D→G=5+4+12=21日 (イ)(ロ)クリティカルパス上の作業は、最長経路上の作業Bと作業Eです。 (ハ)作業Hは作業Eと作業Fの両方の完了後に開始できます。作業Eの完了が5+7+8=20日、作業Fの完了が12+7=19日(ダミー矢線により作業Bの完了後に開始)なので、最早開始時刻は20日です。 (ニ)この工程全体の工期は23日間です。 よって選択肢 ⑷が正答です。
