令和7年度後期 問62
分野: 工程管理
令和7年度後期工程管理
問 62

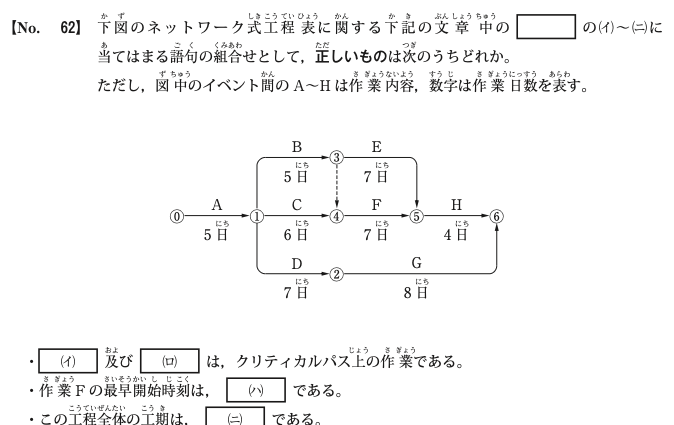

令和7年度後期 問62 図
①
(イ)作業C (ロ)作業F (ハ)10日 (ニ)22日間
②
(イ)作業C (ロ)作業F (ハ)11日 (ニ)22日間
③
(イ)作業B (ロ)作業E (ハ)11日 (ニ)21日間
④
(イ)作業B (ロ)作業E (ハ)10日 (ニ)21日間
正解: ② (イ)作業C (ロ)作業F (ハ)11日 (ニ)22日間

解説

各経路の所要日数を計算します。 ・A→C→F→H=5+6+7+4=22日(最長) ・A→B→E→H=5+5+7+4=21日 ・A→D→G=5+7+8=20日 (イ)(ロ)クリティカルパス上の作業は、最長経路上の作業Cと作業Fです。 (ハ)作業Fの最早開始時刻は、作業Cの完了(5+6=11日)と、ダミー矢線でつながる作業Bの完了(5+5=10日)のうち遅い方の11日です。 (ニ)この工程全体の工期は22日間です。 よって選択肢 ⑵が正答です。
