令和7年度前期 問62
分野: 工程管理
令和7年度前期
工程管理
問 62

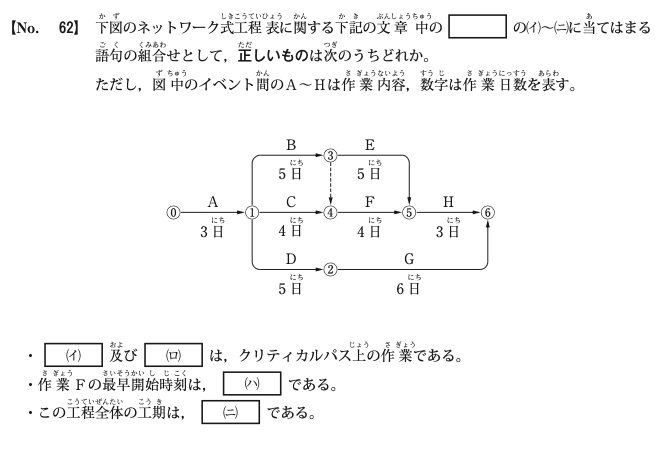

①
(イ)作業B …(ロ)作業E …(ハ)8日 …(ニ)16日間
②
(イ)作業C …(ロ)作業F …(ハ)7日 …(ニ)15日間
③
(イ)作業B …(ロ)作業E …(ハ)7日 …(ニ)16日間
④
(イ)作業C …(ロ)作業F …(ハ)8日 …(ニ)15日間
正解: ① (イ)作業B …(ロ)作業E …(ハ)8日 …(ニ)16日間
解説
各経路の所要日数を計算します。 ・A→B→E→H=3+5+5+3=16日(最長) ・A→B→(ダミー)→F→H=3+5+0+4+3=15日 ・A→C→F→H=3+4+4+3=14日 ・A→D→G=3+5+6=14日 (イ)(ロ)クリティカルパスはA→B→E→Hの経路で、作業Bと作業Eが該当します。 (ハ)作業Fの最早開始時刻は、作業C完了(7日)とダミー経由の作業B完了(8日)の遅い方で8日です。 (ニ)工程全体の工期は、作業H完了の16日と作業G完了の14日の遅い方で16日間です。 よって選択肢 ⑴(イ=作業B、ロ=作業E、ハ=8日、ニ=16日間)が正答です。
前後の問題
← 前の問題(令和7年度前期 問61)
次の問題(令和7年度前期 問63)→
関連リンク
令和7年度前期 全問題
分野: 工程管理
目次
同じ分野「工程管理」の問題
R1前期-50
工程管理曲線(バナナ曲線)に関する次の記述のうち,適当でないものはどれか…
R1前期-51
[図問題] 下図のネットワーク式工程表に示す工事のクリティカルパスとなる…
R2後期-50
工程管理に関する次の記述のうち、適当でないものはどれか。…
R2後期-51
[図問題] 下図のネットワーク式工程表に示す工事のクリティカルパスとなる…
R4後期-56
工程表の種類と特徴に関する下記の文章中の(イ)〜(ニ)に当てはまる語句の…
本気で解くなら演習モードへ
正誤記録・分野別出題・間違えた問題の復習が使える1問1答ツールで実戦演習できます。
▶ 演習ツールで解く(無料)
※本ページの問題・解説は参考情報です。正確性を保証するものではありません。
最新の試験情報は
全国建設研修センター公式サイト
をご確認ください。
©
現場監督のたまり場
