令和5年度前期 問57
分野: 工程管理
令和5年度前期
工程管理
問 57
①

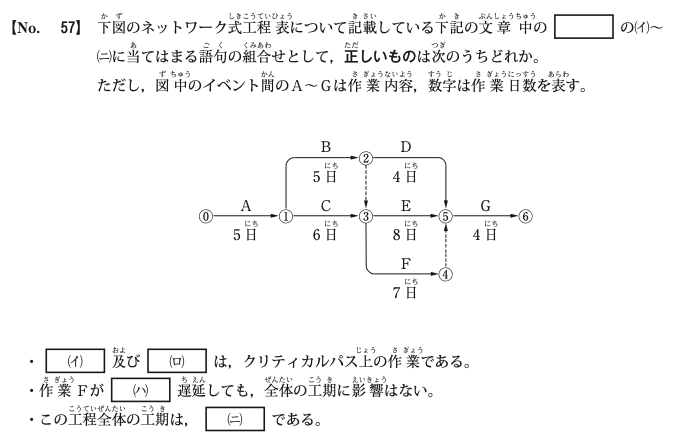

(イ)作業C (ロ)作業D (ハ)1日 (ニ)23日間
②
(イ)作業C (ロ)作業E (ハ)1日 (ニ)23日間
③
(イ)作業B (ロ)作業E (ハ)2日 (ニ)22日間
④
(イ)作業B (ロ)作業D (ハ)2日 (ニ)22日間
正解: ② (イ)作業C (ロ)作業E (ハ)1日 (ニ)23日間
解説
⑴ ✕ クリティカルパスはA→C→E→G=5+6+8+4=23日であり,作業Dはクリティカルパス上にない。 ⑵ ○ クリティカルパスはA→C→E→G=23日。作業Cと作業Eはクリティカルパス上にある。作業Fのルート:A→C→F→G=5+6+7+4=22日で,クリティカルパスとの差は1日。よって作業Fが1日遅延しても全体工期に影響はない。工期は23日間。 ⑶ ✕ クリティカルパスに作業Bは含まれず,工期も22日間ではない。 ⑷ ✕ クリティカルパスに作業Bは含まれず,工期も22日間ではない。
前後の問題
← 前の問題(令和5年度前期 問56)
次の問題(令和5年度前期 問58)→
関連リンク
令和5年度前期 全問題
分野: 工程管理
目次
同じ分野「工程管理」の問題
R1前期-50
工程管理曲線(バナナ曲線)に関する次の記述のうち,適当でないものはどれか…
R1前期-51
[図問題] 下図のネットワーク式工程表に示す工事のクリティカルパスとなる…
R2後期-50
工程管理に関する次の記述のうち、適当でないものはどれか。…
R2後期-51
[図問題] 下図のネットワーク式工程表に示す工事のクリティカルパスとなる…
R4後期-56
工程表の種類と特徴に関する下記の文章中の(イ)〜(ニ)に当てはまる語句の…
本気で解くなら演習モードへ
正誤記録・分野別出題・間違えた問題の復習が使える1問1答ツールで実戦演習できます。
▶ 演習ツールで解く(無料)
※本ページの問題・解説は参考情報です。正確性を保証するものではありません。
最新の試験情報は
全国建設研修センター公式サイト
をご確認ください。
©
現場監督のたまり場
